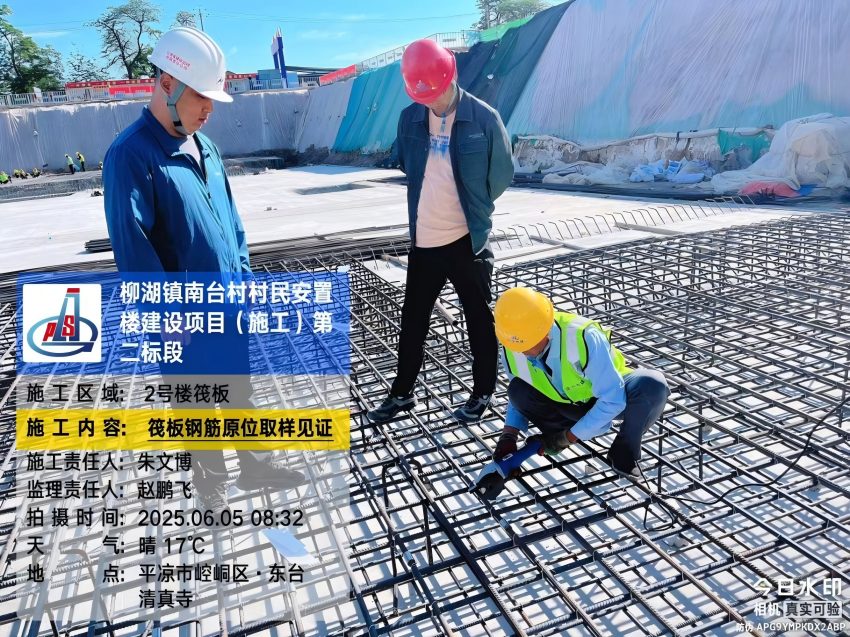

柳湖镇南台村村民安置楼建设项目是一项关乎群众切身利益的民生工程,拟新建4栋住宅楼及配套设施,总建筑面积4.8万平方米。省建设监理公司科学统筹,精准发力,全力推进项目顺利实施。
科学破局,打赢关键节点“攻坚战”

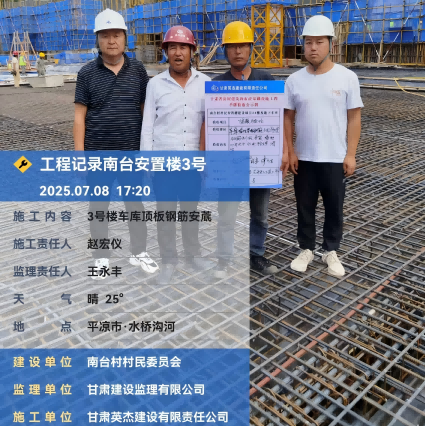

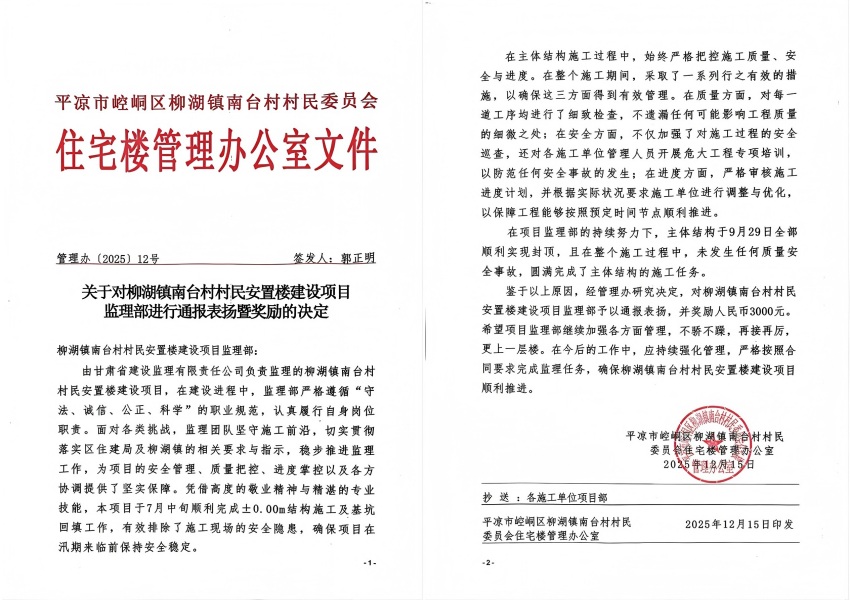

面对上级监管部门提出的“2025年7月20日前完成±0.00m以下结构及基坑回填”的防汛指令,公司监理团队积极部署,主动作为,推动召开专项调度会,并提出的系统化解决方案(涵盖关键路径、资源保障、质安措施及考核机制)获得主管部门一致认可。会后,迅速转入“挂牌督战”模式,建立“日清日结”例会制度,每日协调、每日通报、每日复盘,最终于2025年7月15日提前5天圆满完成目标,为项目整体推进提供了强有力的专业支撑。
创新机制,筑牢过程管控“防火墙”
为提升监理服务质量,监理团队推行“标准化验收与闭环考核”机制。通过统一验收表单,落实“三检制”,将问题发现、记录、整改、验证、考核全流程固化、透明化。该机制以书面形式明确各方责任,将管理要求转化为可执行、可追溯的行动,显著提升了验收一次通过率,化解了诸多潜在矛盾,使工程进度、质量、安全有了坚实的制度保障,实现了从“被动纠偏”到“主动防控”的转变。
严守底线,织密危大工程“安全网”
针对项目涉及地下室模板支撑体系、落地式脚手架、悬挑脚手架、塔吊安装拆卸等危大工程,监理团队坚持“方案先行、资格准入、培训到位、全程盯控”,严格审查专项方案,坚决清退无证人员,施工前必须完成专项安全技术交底与培训。在监理实践中,总结并践行“精准预判、全程严控、强闭环”的核心工作法,对高支模、大型机械安拆等实施全过程重点旁站与巡视,安全管理成效显著。
成果卓著,树立项目监理“新标杆”
通过监理团队的不懈努力,项目实现了一系列突破性成果:
1.进度超前:主体结构于 2025年9月29日全面封顶,较原计划提前47天。
2.验收高效:地基与基础分部工程于 2025年10月27日顺利通过验收,工序衔接紧密,质量备受好评。
3.口碑优良:监理团队敢于担当、善于管理、精于专业,赢得了建设单位、政府监管部门的高度赞誉。
柳湖镇南台村安置楼项目的成功实践表明,监理团队专业能力与高效服务,是民生工程顺利推进、铸就精品的关键力量。监理团队将继续秉持初心,总结推广成功经验,为建设更多让人民满意、让政府放心的安居工程贡献监理智慧与力量!
